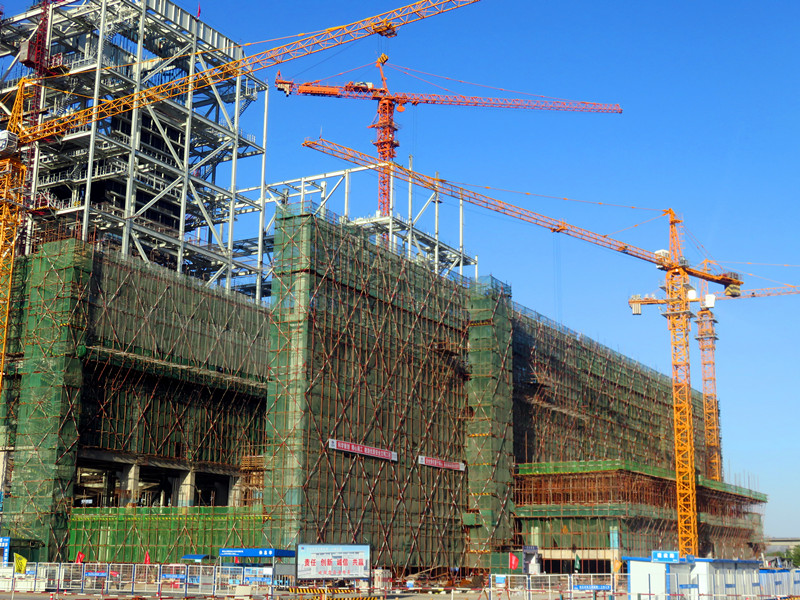

朝阳热电2×350MW新建工程主厂房结构结顶

发布时间:2016-05-28 信息来源:本站


5月26日,随着主厂房#2机A列32.8m完成浇筑,朝阳热电2×350MW新建工程主厂房区域A、B、C三列结构均已结顶,两台汽轮发电机基座亦已浇筑完成。累计完成混凝土浇筑17852立方米,其中清水混凝土16349立方米。

为确保如期实现既定工期目标,从2015年8月26日主厂房浇筑第一罐混凝土至2016年5月26日主厂房结顶,朝阳热电公司积极做好图纸催交工作,科学控制施工进度,严格施工质量过程管控。经过项目公司、监理单位、施工单位历时9个月的共同努力,克服诸多困难和不利因素,圆满完成了主厂房结构结顶的重要工期节点。
主厂房结构结顶为屋面桁架安装、主厂房封闭提供了基础条件,为后续顺利开展安装工作提供了有利保障。
