5月10日,热电公司1号机组锅炉水压试验一次成功,标志着锅炉本体安装、受热面系统的管道焊接等工作全部完成,为下一步锅炉酸洗、吹管、锅炉点火及整套启动提供了保障。

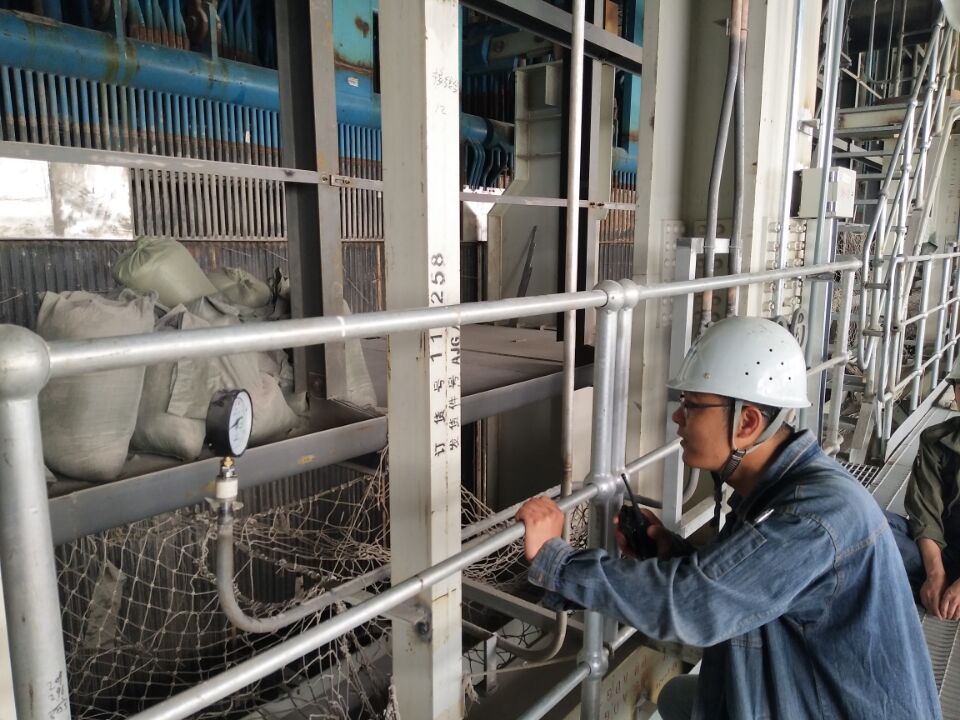

水压试验期间,1号锅炉受压稳定。在超压试验压力41.4兆帕下保持20分钟后,降压至工作压力25.4兆帕,工程建设部、生产准备部、监理及施工单位联合对锅炉受压元件、焊缝进行检查,无泄漏及明显的变形现象。
为确保1号机组锅炉水压试验一次成功,工程建设部、生产准备部成立水压试验技术小组,与河北一公司共同完善制定《1号锅炉水压试验方案》,召开水压试验协调会,对水压试验存在的风险进行技术交底,明确作业程序、方法及安全预防措施。试验过程中,工程建设部、生产准备部检查监督人员各司其责,监督施工方严格按照试验方案做好升压工作,确保水压试验各项参数符合技术和安全要求。
